Montag, 22. Oktober 2018

Finale Steinlieferung für das Obergeschoss

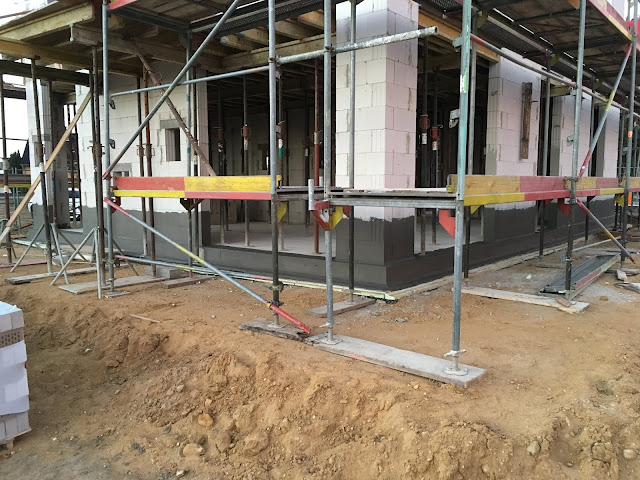

Die übrigen Steine für das Obergeschoss wurden geliefert:




Die Absturzsicherung für das Treppenhaus wurde erstellt:

Vorbereitung Klinker-Arbeiten, Isolierung EG-Bodenplatte


Vor dem Start der Klinkerarbeiten wird die Erdgeschoss-Bodenplatte am Übergang zwischen Bodenplatte und Erdgeschosswänden nochmals abgedichtet:

Zunächst verspachtelt:

Eingangsseite:


Seite zur Landstraße:


Streichung des Übergangsbereichs mit Abdichtungs-Masse (ähnlich Bitumen):

Eingangsseite:





Seite zur Landstraße:


Balkon-Seite bzw. Terassen-Ecke:



Nordseite:



Nach dem Anstrich:


Zusätzlich an allen Innenwangen der Fenster verspachtelt:

Naturawall Streifenfundament fertig, Lieferung Mauersteine, Beginn Mauerarbeiten


Am 19.10.2018 wurde das Streifenfundament für den Naturawall final gegossen und die Steine für die Fundament-Mauern wurden geliefert:




Erste Steine sind gesetzt:




Mauerarbeiten im Obergeschoss starten

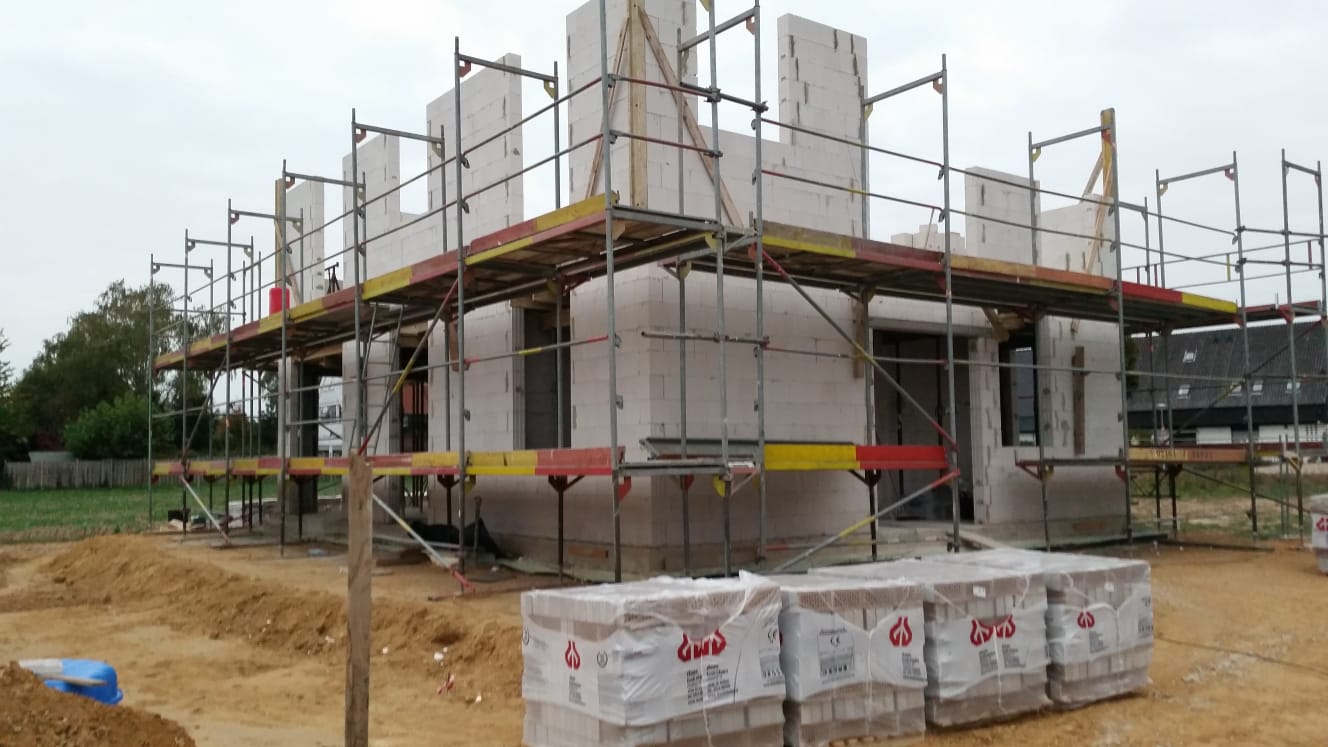

Ab 17.10.2018 wurden die Steine für die OG-Mauerarbeiten geliefert und die Mauerarbeiten entsprechend begonnen:





Max kontrolliert mit Oma am Bau:





Die Schalung wurden zusätzlich außen und an der Treppe entfernt:


Erdgeschoss-Decke betoniert


Die Erdgeschoss-Decke wurde betoniert (2018-10-16):






Fertig:


Sonntag, 14. Oktober 2018

Bewehrung der Erdgeschossdecke und Verlegung der Lüftungsrohre


Die Decke wurde weiter geschalt:

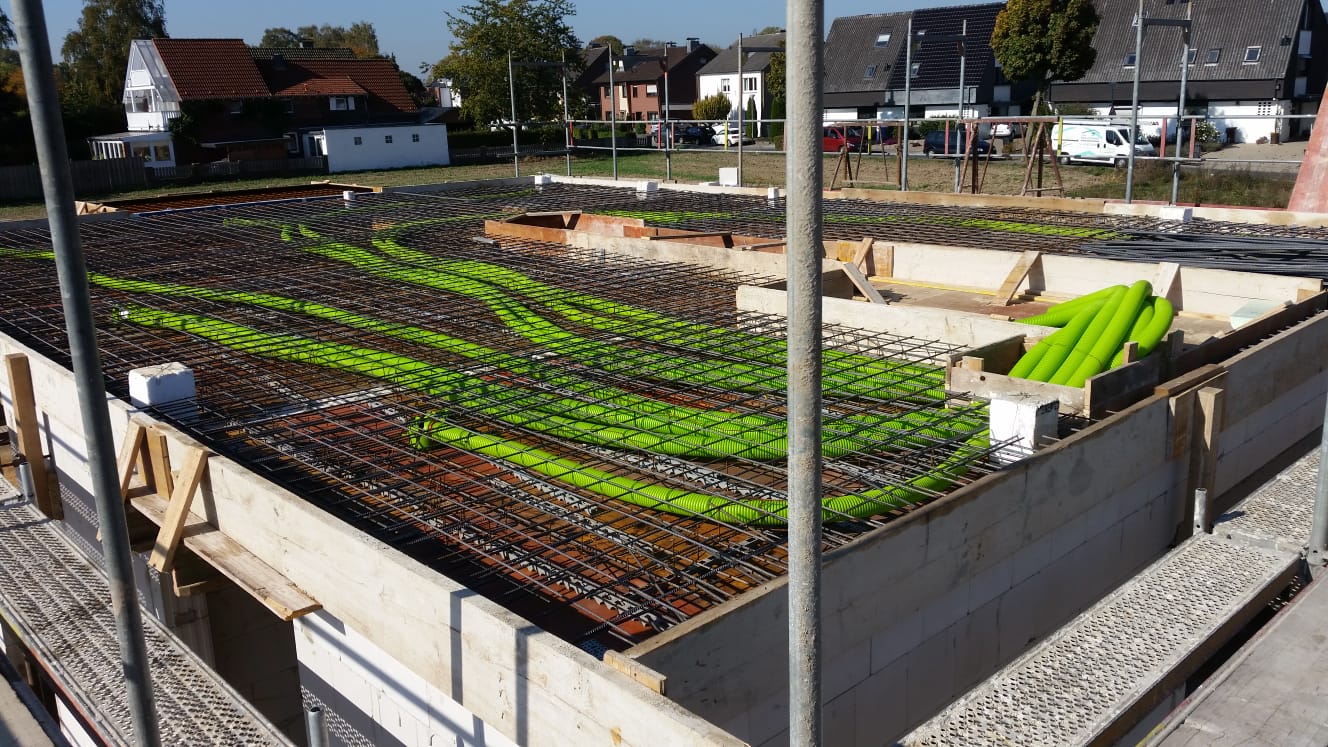

In frühen Morgenstunden wurden die Lüftungsrohre auf die erste Eisenlage verlegt:





Später wurde die 2. Eisenlage über die Lüftungsrohre verlegt:



An der Treppendecke ist ein besonderer Lastenpunkt, der mit einer besonderen Eisenkonstruktion verstärkt werden musste:



Decken-Boxen-Leerrohre verlegt:


Die Schalung und Bewehrung der Treppe vom Erdgeschoss ins Obergeschoss ist abgeschlossen:





Schalung und Bewehrung des Balkons


Der Balkon wurde vorbereitet:







Nach Verlegung des Eisens:


Mit Verbindungsstück zur Deckenbewehrung (Blau):



Zusätzlich vorgesehen:

  • Kunststoff-Verkleidung unten und an den Seiten, um die Außenflächen zu glätten
  • Winkelleiste an den unteren Eckkanten des Balkons, damit sich keine spitze Kante ergibt, die wegbröckeln kann
  • Winkelleiste ca. 5cm nach innen versetzt an der Unterseite - ergibt eine Abtropfkante für Feuchtigkeit, die am Balkon entlanglaufen kann









Samstag, 6. Oktober 2018

Heimkinovorbereitungen :)


Schalungsboxen für die Deckenöffnungen für die Heimkino-Deckenlautsprecher :))
(vorbereitet von Bauleiter Papa! :))



In den Wänden sind die entsprechenden Aussparungen vorgesehen worden. In diese werden Backboxen für die In-Wall-Lautsprecher eingesetzt - ebenfalls vom Allround-Bauleiter vorbereitet :))



Backboxen für die spätere Montage:
-> werden in die Wandöffnungen eingesetzt, verschraubt und später mit verputzt.



Boxen (DALI Phantom H60 Einbaulautsprecher):



Das Endergebnis soll wie folgt aussehen (ohne die Möbel außen herum natürlich ;))
